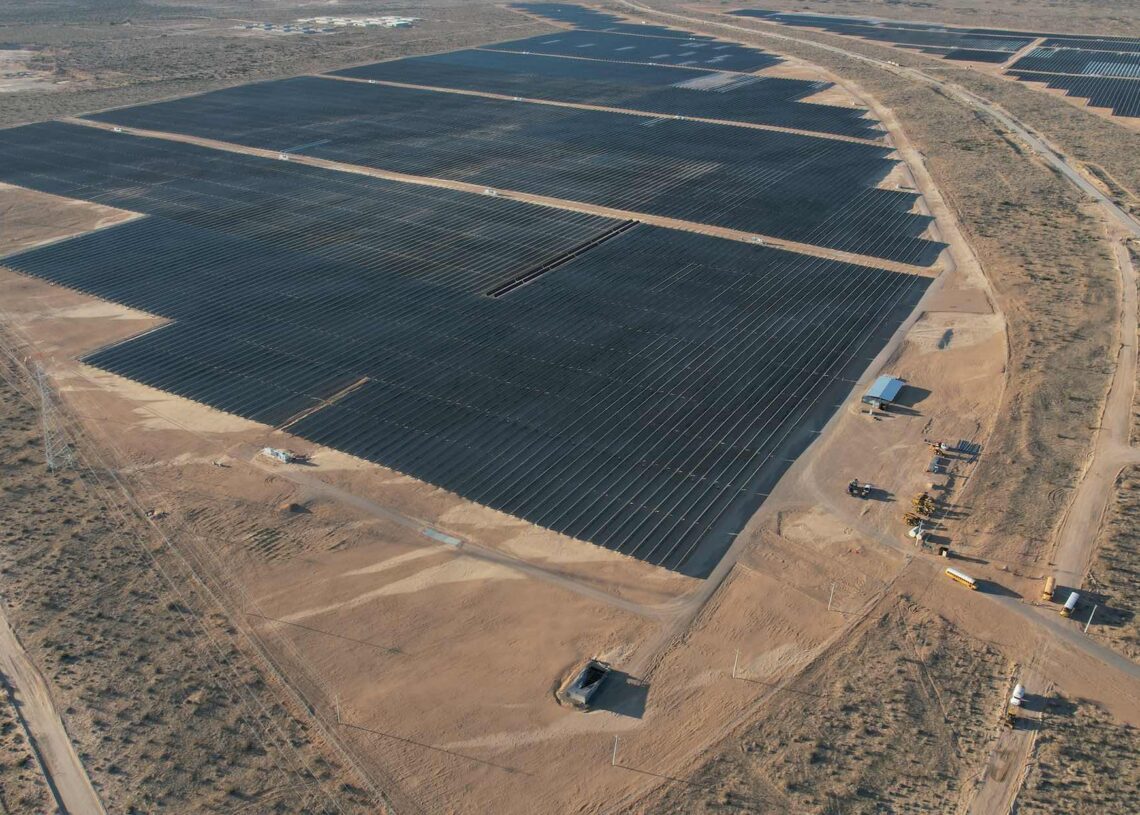

La Comisión Federal de Electricidad (CFE) dio un paso decisivo en la construcción de la Secuencia III de la Central Fotovoltaica Puerto Peñasco “Rafael Galván Maldonado”, al iniciar los trabajos de hincado de postes en el Centro de Transformación 2 (CT-2). El hito técnico marca el inicio del montaje de las estructuras de cimentación que sostendrán cerca de 563 mil paneles fotovoltaicos adicionales en el estado de Sonora.
El complejo fotovoltaico alcanzará una capacidad total instalada de 1,000 MWp, consolidándose como una de las infraestructuras solares de mayor escala en América Latina.
┌────────────────────────────────────────────────────────┐
│ ESTATUS TÉCNICO DE PUERTO PEÑASCO │
├────────────────────────────────────────────────────────┤
│ • Capacidad proyectada final: 1,000 MWp │
│ • Operación actual (Secuencias I y II): 420 MW en SEN │
│ • Secuencia III en desarrollo: 300 MW (>27% de avance) │
│ • Fecha de entrada prevista (Sec. III): Cierre de 2027 │
│ • Total de postes a hincar (Sec. III): 84,182 piezas │
│ • Módulos solares en Secuencia III: ~563,000 paneles │
│ • Maquinaria especializada: 4 hincadoras Pauselli 900 │
└────────────────────────────────────────────────────────┘
Operación actual y metas de la Secuencia III
El complejo solar opera actualmente con sus dos primeras secuencias en marcha, inyectando de forma continua 420 MW al Sistema Eléctrico Nacional (SEN).
La Secuencia III incorporará 300 MW de capacidad limpia adicionales y registra un avance físico superior al 27%, manteniendo como meta de entrada en operación comercial el cierre del año 2027.
Ingeniería de cimentación y eficiencia técnica

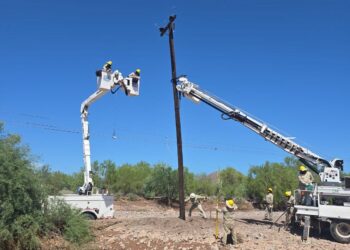

El proceso de hincado inició formalmente el pasado 10 de septiembre de 2026. Consiste en la hincadura a percusión o presión de postes de acero a una profundidad superior a los dos metros dentro del terreno desértico:
- Soporte masivo: En total se instalarán 84,182 postes de acero distribuidos a lo largo del polígono del proyecto.
- Maquinaria de alta precisión: Cuadrillas especializadas operan cuatro hincadoras de tecnología Pauselli 900, equipadas con sistemas de posicionamiento para verificar alineación, elevación y tolerancia conforme a la ingeniería de detalle.
- Resistencia estructural: El hincado directo otorga elevada capacidad de carga frente a vientos extremos y se adapta a la topografía sin necesidad de colados de concreto.
- Bajo impacto ambiental: Al eliminar grandes excavaciones y el uso de concreto, el suelo no sufre alteraciones químicas ni escombros permanentes, garantizando una reversibilidad eficiente al término de la vida útil de la planta.
Transición y soberanía energética
El avance en el proyecto “Rafael Galván Maldonado” forma parte de la estrategia del Gobierno Federal y la CFE para consolidar la soberanía energética, ampliar la participación de fuentes limpias en la matriz de generación e integrar el noroeste del país mediante proyectos renovables estratégicos.
📌 Ficha del caso
- Proyecto: Central Fotovoltaica Puerto Peñasco “Rafael Galván Maldonado”.
- Ubicación: Puerto Peñasco, Sonora.
- Entidad ejecutora: Comisión Federal de Electricidad (CFE).
- Capacidad total proyectada: 1,000 MWp.
- Estatus operativo: 420 MW en operación comercial (Secuencias I y II); Secuencia III de 300 MW en construcción (>27% de avance).
- Hito reciente (10 de septiembre de 2026): Inicio de hincado de 84,182 postes de acero para el Centro de Transformación 2 (CT-2).
- Infraestructura a soportar: ~563 mil paneles solares con entrada en operación de la Secuencia III prevista para fines de 2027.
